Przestępstwa przy budowie kanału przez Mierzeję Wiślaną. NIK zgłasza do prokuratury

NIK złożyła do prokuratury i rzecznika dyscypliny finansów publicznych zawiadomienia wskazując na nieprawidłowości w Urzędzie Morskim w Gdyni i Ministerstwie Infrastruktury - podała NIK. To efekt kontroli przeprowadzonej w tych instytucjach po budowie przekopu przez Mierzeję Wiślaną.

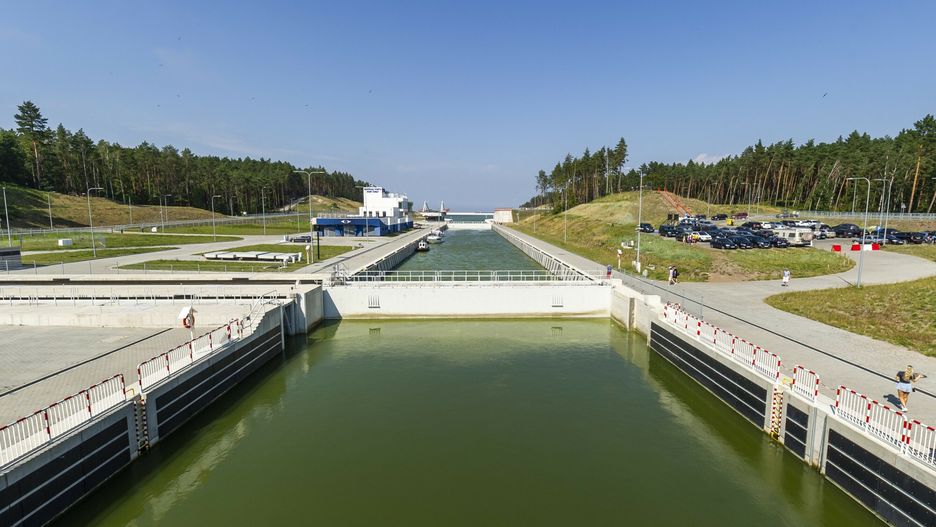

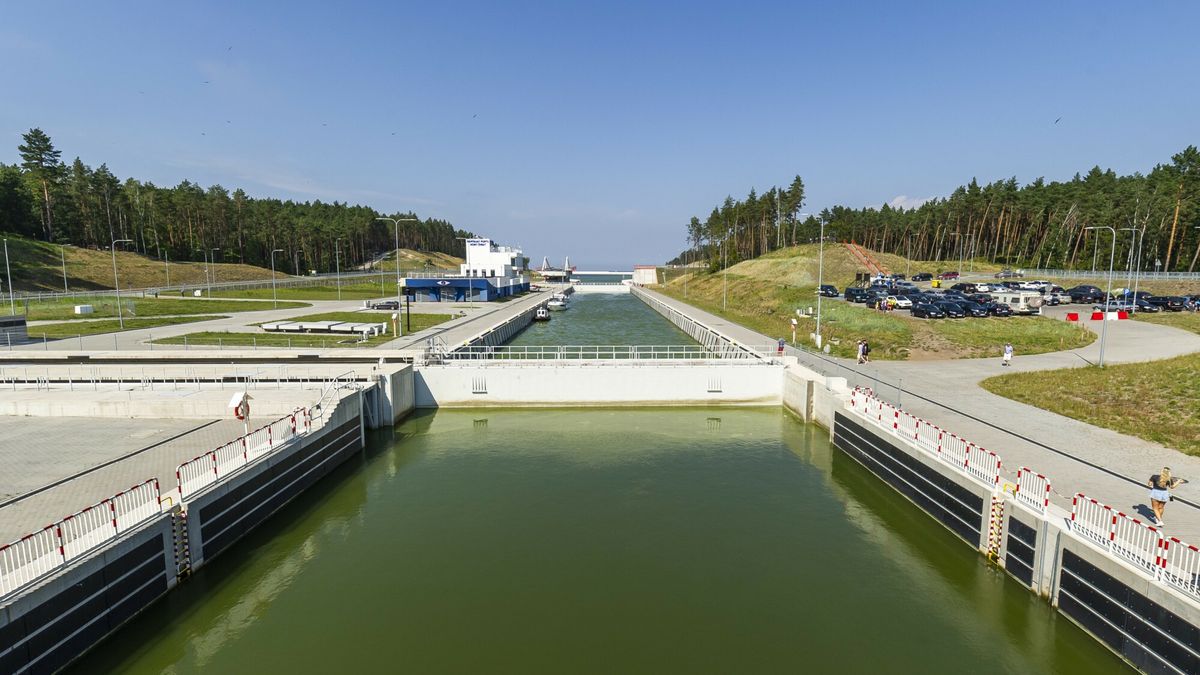

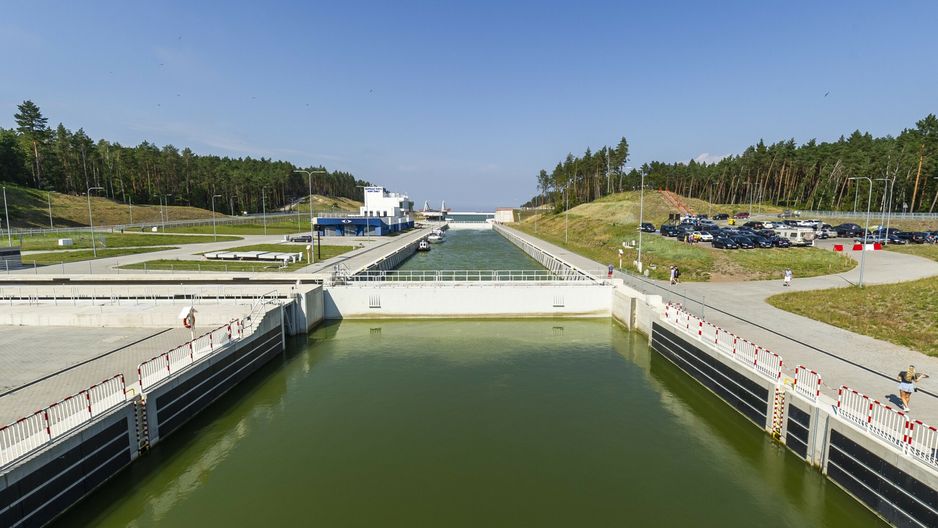

Przekop Mierzei Wiślanej miał otworzyć morski port w Elblągu na Bałtyk. Ale brakuje pogłębienia ostatnich 900-metrów toru wodnegoPrzekop Mierzei Wiślanej
Źródło zdjęć: © East News | Stanislaw Bielski/REPORTER
oprac.  PRC

Najwyższa Izba Kontroli w poniedziałek poinformowała, że w wyniku kontroli przeprowadzonej w Ministerstwie Infrastruktury oraz Urzędzie Morskim w Gdyni po budowie drogi wodnej łączącej Zalew Wiślany z Zatoką Gdańską złożyła do prokuratury dwa zawiadomienia o możliwości popełnienia przestępstwa, polegającego na przekroczeniu uprawnień, oraz jedno zawiadomienie do rzecznika dyscypliny finansów publicznych w sprawie dokonywania wydatków ze środków publicznych bez upoważnienia.

W trakcie kontroli NIK ustaliła m.in., że dyrektor Urzędu Morskiego w Gdyni do czasu aktualizacji programu w 2020 r. zaciągał zobowiązania w celu sfinansowania jego realizacji, przekraczając o 157,7 mln zł całkowity budżet programu, ze środków budżetu programu dokonywał wydatków na cele niesłużące jego realizacji, a istotną część skontrolowanych zadań inwestycyjnych realizował z naruszeniem zasad rzetelności, legalności, gospodarności i celowości.

Wskazano również, że minister właściwy do spraw gospodarki morskiej w projekcie uchwały w sprawie programu wieloletniego pn. "Budowa drogi wodnej łączącej Zalew Wiślany z Zatoką Gdańską" nie określił w sposób realny niezbędnego zakresu rzeczowego i finansowego inwestycji.

Dalsza część artykułu pod materiałem wideo

"Folwarczny styl". Prof. Koźmiński szczerze o obecnych liderach - Andrzej Koźmiński w Biznes Klasie

Uzasadnienie ekonomiczne

Ponadto, w trakcie prac prowadzonych w 2019 r. i 2020 r. nad nowelizacją uchwały RM z 2016 r. nie informował Rady Ministrów, że wartość inwestycji wzrośnie o ponad 100 proc. i tym samym straciła ona uzasadnienie ekonomiczne.

W komunikacie przekazano, że minister sprawując nadzór nad działalnością dyrektora Urzędu Morskiego w Gdyni nie podejmował interwencji mających na celu doprowadzenie do zgodności działań dyrektora Urzędu z przepisami obowiązującego prawa, świadomie akceptował takie działania uzasadniając to racjonalnością postępowania, a nawet wprowadził dyrektora Urzędu w błąd.

W wyniku złożonych zawiadomień, w jednej sprawie zostało wszczęte śledztwo, które prowadzi Prokuratura Regionalna w Gdańsku, a właściwy rzecznik dyscypliny finansów publicznych wystąpił z wnioskiem o ukaranie do Przewodniczącego Międzyresortowej Komisji Orzekającej w sprawach o naruszenie dyscypliny finansów publicznych przy ministrze właściwym do spraw administracji publicznej.

Koszty wzrosły do blisko 2 mld zł.

Z raportu NIK opublikowanego w listopadzie ub.r. "Planowanie i realizacja budowy drogi wodnej łączącej Zalew Wiślany z Zatoką Gdańską" wynikało, że wartość programu pierwotnie wynosiła 880 mln zł, a do dnia zakończenia kontroli (koniec kwietnia br.) wzrosła o 125 proc., do blisko 2 mld zł.

NIK w raporcie wskazała, że program przekopu przez Mierzeję Wiślaną "już na etapie planowania nie miał szans na osiągnięcie w zaplanowanym czasie głównego celu inwestycji, czyli zapewnienia bezpieczeństwa i wzrostu dobrobytu w regionie".

Kanał Żeglugowy, będący częścią drogi wodnej łączącej Zalew Wiślany z Zatoką Gdańską, otwarto 17 września 2023 r. Polska, dzięki przekopowi przez Mierzeję Wiślaną, zyskała niezależne od Rosji przejście z Zalewu na Bałtyk. Rząd PiS wskazywał wówczas, że przekop zwiększy atrakcyjność gospodarczą województwa warmińsko-mazurskiego, a w szczególności Elbląga i portu w tym mieście, a także innych portów Zalewu Wiślanego.

Całkowita długość drogi wodnej z Zatoki Gdańskiej przez Zalew Wiślany do Elbląga to prawie 23 km, w tym samo przejście przez Zalew Wiślany liczy nieco ponad 10 km, na rzece Elbląg – także ponad 10 km; pozostałe ok. 2,5 km to odcinek, na który składają się śluza i port zewnętrzny oraz stanowisko postojowe. Kanał oraz cały tor wodny będą miały docelowo 5 m głębokości.

Wybrane dla Ciebie
Krystyna Pawłowicz przeniesiona w stan spoczynku. Oto na jakie pieniądze mogła liczyć
Krystyna Pawłowicz przeniesiona w stan spoczynku. Oto na jakie pieniądze mogła liczyć
Kurierzy toną w długach. Eksperci tłumaczą: syndrom darmowej paczki
Kurierzy toną w długach. Eksperci tłumaczą: syndrom darmowej paczki
Unijne dotacje dla kolei pod znakiem zapytania
Unijne dotacje dla kolei pod znakiem zapytania
Ile kosztuje euro? Kurs euro do złotego PLN/EUR 05.12.2025
Ile kosztuje euro? Kurs euro do złotego PLN/EUR 05.12.2025
Ile kosztuje frank szwajcarski? Kurs franka do złotego PLN/CHF 05.12.2025
Ile kosztuje frank szwajcarski? Kurs franka do złotego PLN/CHF 05.12.2025
Ile kosztuje dolar? Kurs dolara do złotego PLN/USD 05.12.2025
Ile kosztuje dolar? Kurs dolara do złotego PLN/USD 05.12.2025
Ile kosztuje funt? Kurs funta do złotego PLN/GBP 05.12.2025
Ile kosztuje funt? Kurs funta do złotego PLN/GBP 05.12.2025
Pozwolenie na pracę w USA. Urząd ogłosił zmiany
Pozwolenie na pracę w USA. Urząd ogłosił zmiany
Sala za 300 mln dolarów na 1000 osób. Trump zatrudnił nowego architekta
Sala za 300 mln dolarów na 1000 osób. Trump zatrudnił nowego architekta
Na Wyspach chcą przekazać miliardy Ukrainie z zamrożonych rosyjskich aktywów
Na Wyspach chcą przekazać miliardy Ukrainie z zamrożonych rosyjskich aktywów
170 tys. zł odprawy i urlop. Sejm przyjął ustawę
170 tys. zł odprawy i urlop. Sejm przyjął ustawę
Wiceprezydent USA ostrzega UE przed nałożeniem kary na platformę X
Wiceprezydent USA ostrzega UE przed nałożeniem kary na platformę X
