Ugoda Rafako z Tauronem coraz bliżej. Obie strony uzgodniły jej założenia

3
Podziel się:

Coraz bliższa jest perspektywa zawarcia ugody w sprawie Elektrowni Jaworzno. Wykonawcy bloku energetycznego o mocy 910 MW, czyli: Rafako, Mostostal Warszawa, spółka zależna Rafako E003B uzgodnili warunki przyszłej ugody z Tauron Wytwarzanie przed Sądem Polubownym w ramach mediacji – przekazało Rafako.

Ugoda Rafako z Tauronem coraz bliżej. Obie strony uzgodniły jej założenia

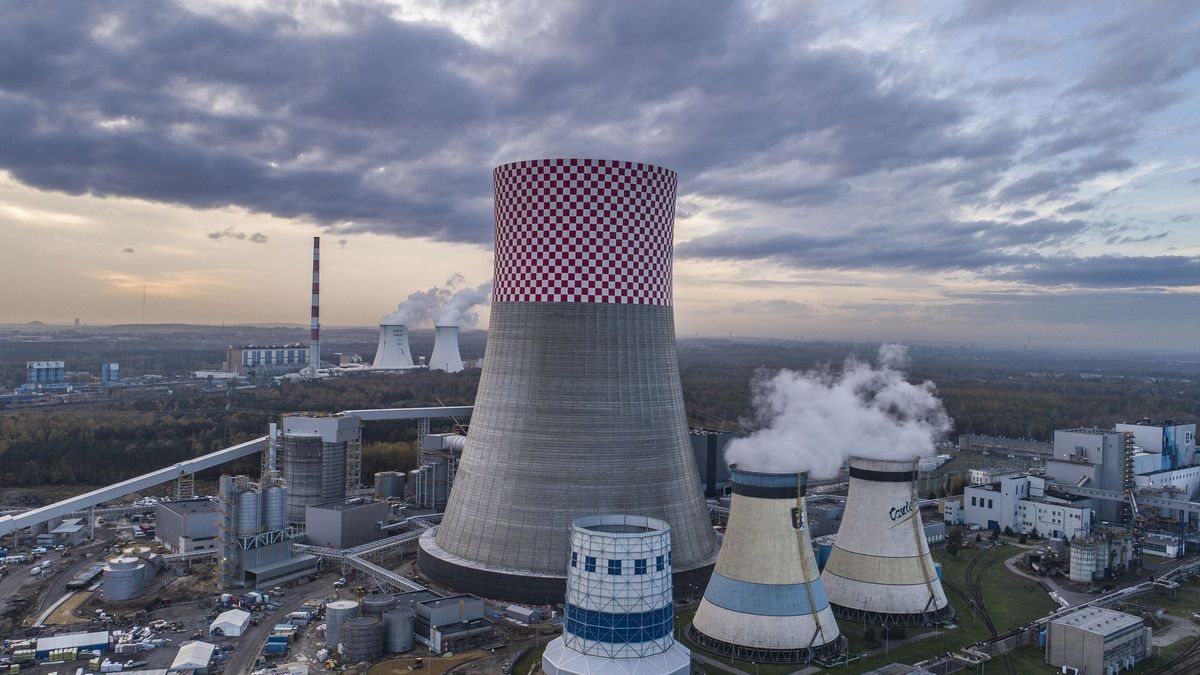

Elektrownia Jaworzno. Coraz bliżej ugody między Rafako a Tauronem (Tauron)

Uzgodnienia obu stron zakładają, że na mocy przyszłej ugody Tauron Wytwarzanie ograniczy swoje roszczenia wobec wykonawcy do 240 mln zł. Pieniądze te zostaną wypłacone z gwarancji należytego wykonania w zakresie realizacji kontraktu. Co istotne, uzgodnienie to nie oznacza uznania roszczeń Tauron Wytwarzanie.

Natomiast Tauron Wytwarzanie zapłaci na rzecz Rafako i jego spółki zależnej 65,1 mln zł. Z tego 32,6 mln zł firma wypłaci tytułem rozliczenia inwentaryzacyjnego, 85 mln zł tytułem w odszkodowaniu należnym od ubezpieczyciela, 14 mln zł tytułem dostaw i przeniesienia praw do dokumentacji oraz 10 mln zł tytułem zwolnienia Tauron Wytwarzanie z odpowiedzialności za wszelkie roszczenia podwykonawców i dalszych podwykonawców Rafako i spółki zależnej.

Strony muszą zaakceptować ugody

Jednak wejście w życie przyszłej ugody uzależnione jest od warunków zawieszających. Chodzi m.in. o uzyskanie przez: Rafako, Mostostal Warszawa i Tauron Wytwarzanie wymaganych zgód korporacyjnych do 20 kwietnia. Następnie walne zgromadzenie Rafako do 24 kwietnia będzie musiało przyjąć uchwałę o podwyższeniu kapitału zakładowego.

Dalsza część artykułu pod materiałem wideo

Zobacz także: 80 mln zł na szefa kancelarii premiera. "To pieniądze na telefon"

Do tego samego dnia MS Galleon GmbH złożyć musi oświadczenie o dalszym zainteresowaniu udziałem w procesie inwestorskim Rafako. Do 24 kwietnia również Rafako musi zawrzeć ugodę z Ignitis Grup AB lub podmiotami zależnymi w sprawie projektu Wilno.

Na razie zostały poczynione wyłącznie uzgodnienia. Nie doszło natomiast do podpisania ugody, a jej treść jest przedmiotem dalszych prac – przekazał zarząd Rafako.

Spór o Elektrownię Jaworzno

Rafako to wykonawca wartego ponad 6 mld zł nowego bloku energetycznego w Elektrowni Jaworzno o mocy 910 MW. Spółki jednak od wielu miesięcy spierają się w związku z problemami w działaniu tego bloku.

Najpierw był on uruchomiony z opóźnieniem w listopadzie 2020 r. A już w czerwcu 2021 r. musiał zostać wyłączony. Jego działalność wznowiono w kwietniu 2022 r., lecz potem jeszcze był wyłączany czasowo dwukrotnie.

W ocenie Rafako powodem awarii była nieodpowiednia jakość węgla dostarczanego przez Tauron. Druga spółka z kolei twierdzi, że przyczynami są liczne wady i usterki bloku.
