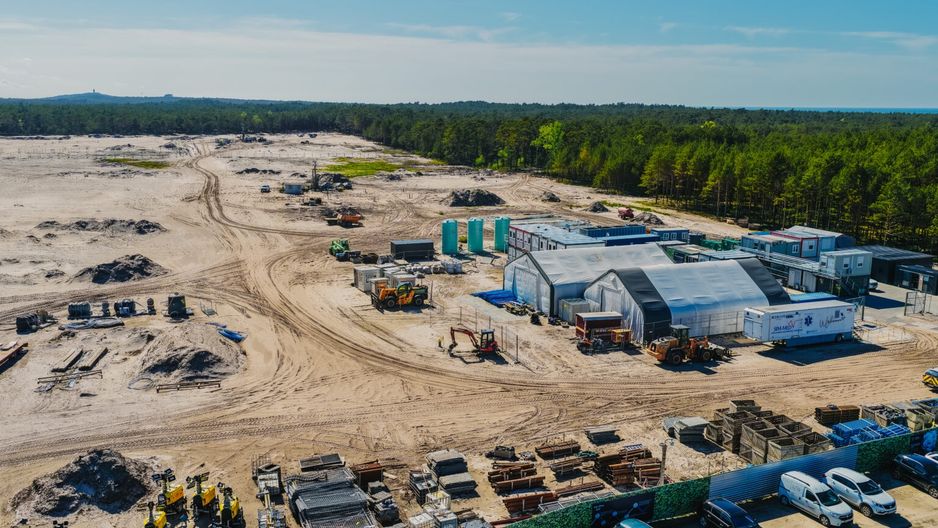

Atom w Polsce. Na budowie wykonano pierwsze odwierty

Spółka Polskie Elektrownie Jądrowe (PEJ) zakończyła pierwszy etap pogłębionych badań geologicznych pod budowę elektrowni jądrowej. Celem było rozpoznanie warunków hydrogeologicznych i geologiczno-inżynierskich na wyznaczonej części lądowej lokalizacji Lubiatowo-Kopalino.

  PEJ: zakończył się pierwszy etap pogłębionych badań geologicznych
Źródło zdjęć: © Polskie Elektrownie Jądrowe | materiały prasowe
Malwina Gadawa

Jak przekazały PEJ warunki wskazują na obecność odpowiedniego podłoża do posadowienia elektrowni jądrowej, konieczne jest jedynie dobranie przez wykonawcę właściwych rozwiązań technologicznych.

Atom w Polsce. Zakończono pierwszy etap badań

Według spółki łączna długość wykonanych odwiertów wyniosła około 22 kilometry, a dla najważniejszych elementów infrastruktury – czyli m.in. reaktorów i budynków pomocniczych – najgłębsze odwierty sięgały ponad 200 metrów.

Dalsza część artykułu pod materiałem wideo

PiS jak Czarna Sotnia? Kołodziejczak użył mocnego porównania

Łącznie pobrano ponad 10 tys. próbek (od rdzeni gruntu ważących kilka kilogramów – po małe próbki 100-gramowe) i przeprowadzono ponad 7 tys. testów laboratoryjnych. Zgromadzony materiał badawczy został przekazany do akredytowanych laboratoriów z Pomorza, Warszawy, Górnego Śląska, Stanów Zjednoczonych, Belgii i Niemiec - informuje PEJ.

W informacji podkreślono, że wyniki tego etapu badań są niezbędne, aby zastosować odpowiednie rozwiązania w trakcie projektowania trzech jądrowych bloków energetycznych AP1000 w lokalizacji pierwszej w Polsce elektrowni jądrowej.

Dane posłużą również do opracowania Raportu Lokalizacyjnego oraz Wstępnego Raportu Bezpieczeństwa, jako dokumentów składanych wraz z wnioskiem o zezwolenie na budowę pierwszej w Polsce elektrowni jądrowej - informuje PEJ.

Wyjaśniono ponadto, że prace na etapie Geo 1 obejmowały wykonanie odwiertów bezpośrednio pod każdą z planowanych wysp jądrowych i innymi kluczowymi obiektami budowlanymi w centrum planowanego miejsca posadowienia elektrowni.

W tym etapie prac uczestniczyło ponad 30 zestawów wiertniczych, co pozwoliło zespołom ekspertów generalnego wykonawcy budowy – amerykańskiej firmy Bechtel – na przeprowadzenie szeroko zakrojonych badań terenowych. Wykonano m.in. szereg sondowań geotechnicznych (dynamicznych SPT i statycznych CPT) pozwalających określić właściwości fizyczno-mechaniczne gruntów, a także badania powierzchniowe, geofizyczne, hydrogeologiczne oraz szereg badań laboratoryjnych na próbach gruntu – podkreślono.

Odwierty pod atom. Oto co odkryto

W ramach prac hydrogeologicznych wykonano też 122 otwory, z których dane posłużą do stworzenia modelu hydrogeologicznego terenu, projektu wykopów i ich odwodnienia, a także analizy składu chemicznego wód podziemnych.

Dominujące elementy w gruncie pod przyszłą elektrownią to gliny i piaski. Do głębokości rozpoznania wierceniami Geo1 nie stwierdzono występowania litych skał. W trakcie prac zespoły napotkały w otworach jedynie sporej wielkości głazy, lokalne strefy siarkowodoru powstającego w wyniku rozkładu płytko zalegających warstw torfu oraz warstwę wodonośną artezyjską. Zastane warunki wskazują na obecność odpowiedniego podłoża do posadowienia elektrowni jądrowej - konieczne jest jedynie dobranie przez wykonawcę właściwych rozwiązań technologicznych - przekazała spółka.

Pierwsza polska elektrownia jądrowa w gminie Choczewo ma składać się z trzech bloków z reaktorami Westinghouse AP1000. Zgodnie z ostatnimi deklaracjami przedstawicieli rządu, wylanie tzw. pierwszego betonu jądrowego pod pierwszy reaktor w Lubiatowie ma nastąpić w 2028 r., a wykonawcy - konsorcjum Westinghouse-Bechtel deklarują, że od tego momentu potrzebują siedmiu lat na zakończenie budowy pierwszego bloku.

Źródło artykułu:
Wybrane dla Ciebie
Nieoficjalnie: Amazon planuje kolejne zwolnienia. "Największe w historii firmy"
Nieoficjalnie: Amazon planuje kolejne zwolnienia. "Największe w historii firmy"
Ile kosztuje dolar? Kurs dolara do złotego USD/PLN 23.01.2026
Ile kosztuje dolar? Kurs dolara do złotego USD/PLN 23.01.2026
Ile kosztuje frank szwajcarski? Kurs franka do złotego PLN/CHF 23.01.2026
Ile kosztuje frank szwajcarski? Kurs franka do złotego PLN/CHF 23.01.2026
Ile kosztuje funt? Kurs funta do złotego PLN/GBP 23.01.2026
Ile kosztuje funt? Kurs funta do złotego PLN/GBP 23.01.2026
Ile kosztuje euro? Kurs euro do złotego PLN/EUR 23.01.2026
Ile kosztuje euro? Kurs euro do złotego PLN/EUR 23.01.2026
Media: Bundeswehra wykorzystuje polsko-fińskie satelity ICEYE
Media: Bundeswehra wykorzystuje polsko-fińskie satelity ICEYE
Chcą więcej fotoradarów w Warszawie. Będzie spotkanie z GITD
Chcą więcej fotoradarów w Warszawie. Będzie spotkanie z GITD
Polska firma chce remontować ciężkie pojazdy opancerzone z USA. Jest umowa
Polska firma chce remontować ciężkie pojazdy opancerzone z USA. Jest umowa
Polskie wsparcie dla Ukrainy. Szef MAP ujawnił, o jakich pieniądzach mowa
Polskie wsparcie dla Ukrainy. Szef MAP ujawnił, o jakich pieniądzach mowa
I po Davos. Przywódcy ostrzegali przed barierami, biznes zapatrzony w rozwój AI
I po Davos. Przywódcy ostrzegali przed barierami, biznes zapatrzony w rozwój AI
ElectroMobility Poland bez wiceprezesa. Został odwołany
ElectroMobility Poland bez wiceprezesa. Został odwołany
Kolejarze zapowiedzieli rozwój polskiej bramy na Nowym Jedwabnym Szlaku
Kolejarze zapowiedzieli rozwój polskiej bramy na Nowym Jedwabnym Szlaku
