Przyspieszenie ws. atomu w Polsce. "Będą zmiany w prawie"

Zaproponujemy zmiany w prawie umożliwiające "etapowanie" budowy elektrowni jądrowej - poinformował pełnomocnik rządu Maciej Bando. Może to przyśpieszyć budowę elektrowni jądrowej o 2 lata - dodał prezes Polskich Elektrowni Jądrowych Leszek Juchniewicz.

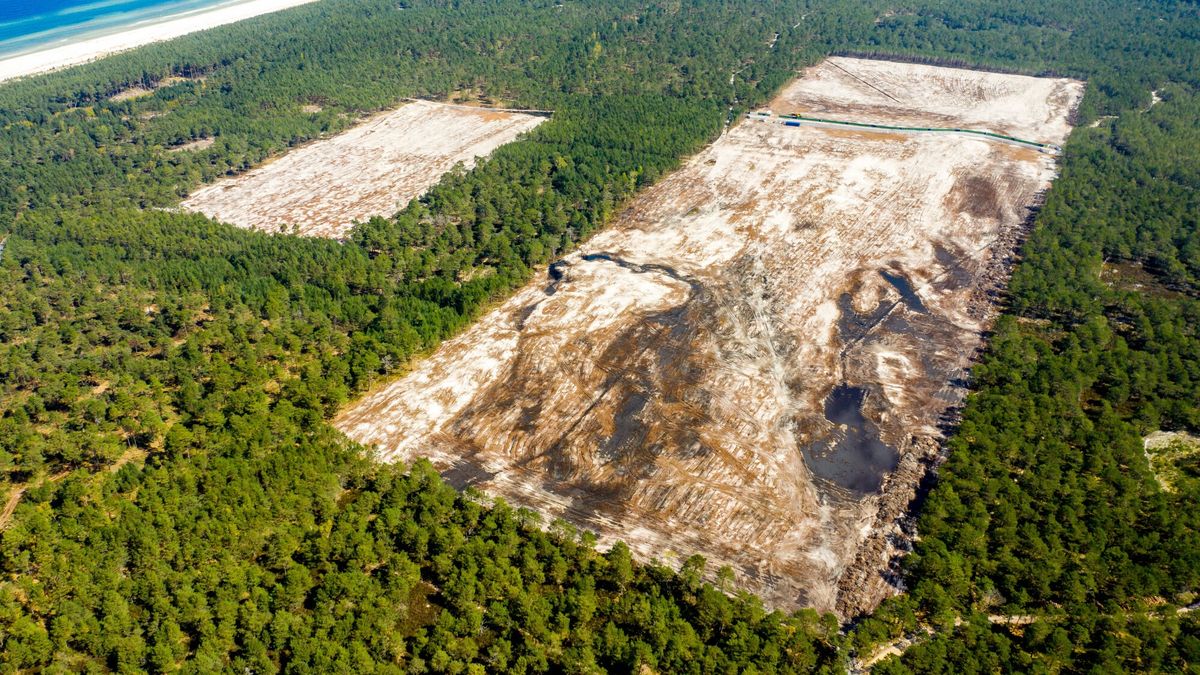

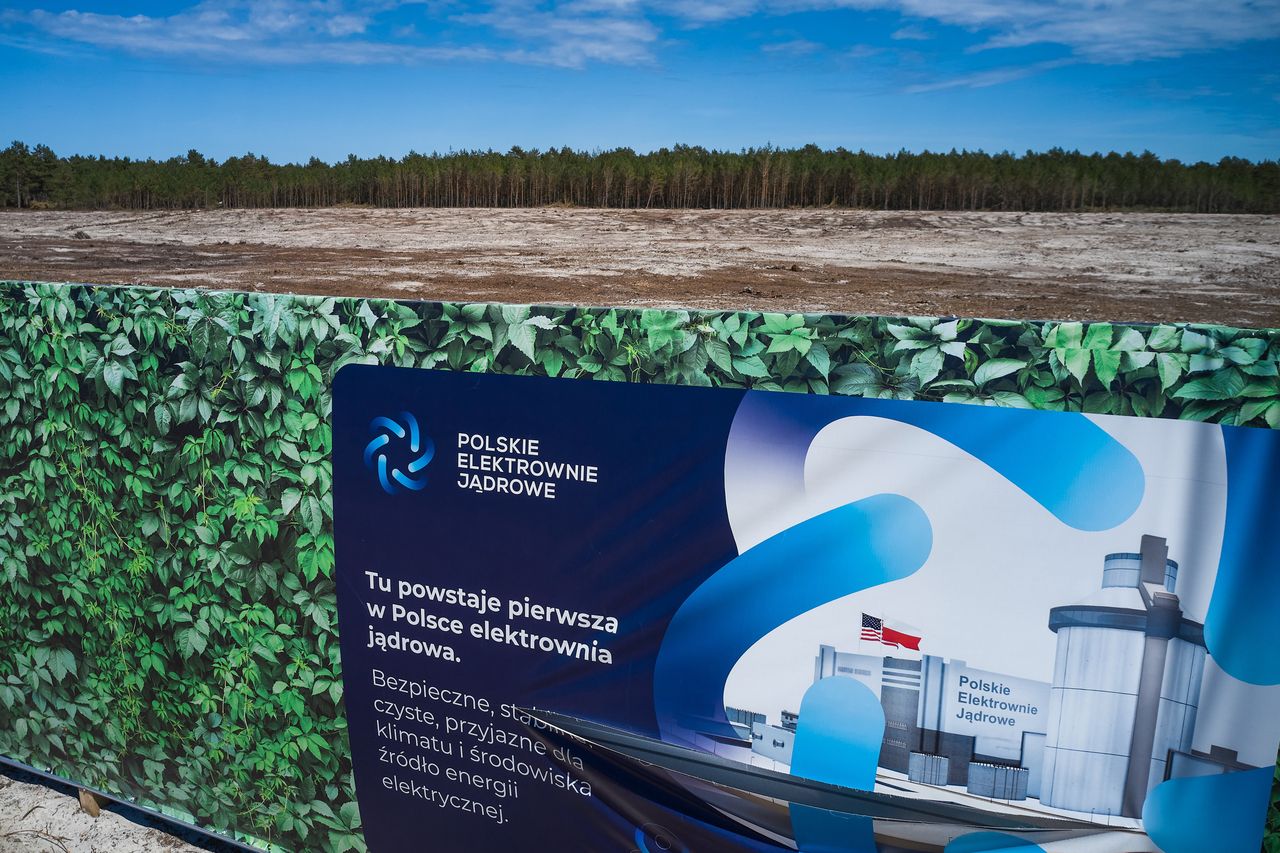

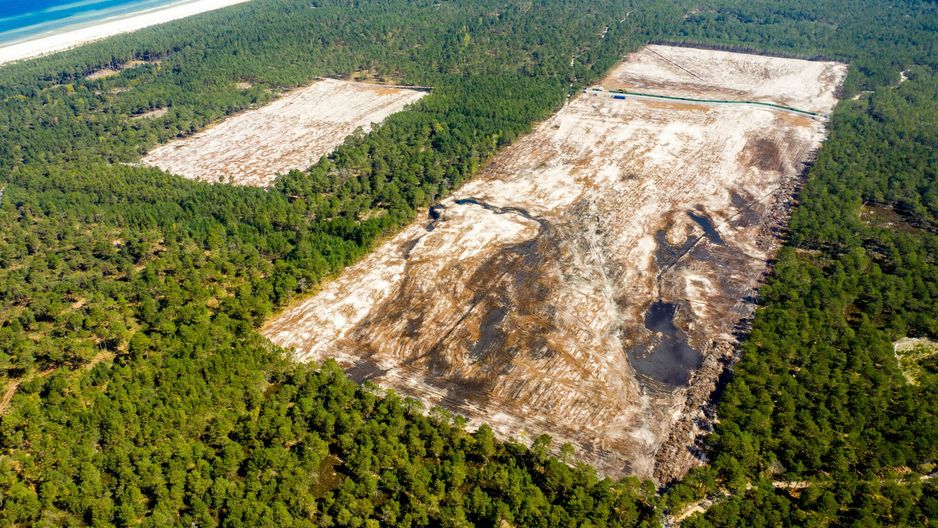

 Budowa elektrowni na Pomorzu ma się rozpocząć w 2026 r.
Źródło zdjęć: © East News | Przemek Swiderski/REPORTER

Podczas środowych obrad Komisji do Spraw Energii, Klimatu i Aktywów Państwowych, prezes spółki Polskie Elektrownie Jądrowe, Leszek Juchniewicz, poinformował, że konieczne są zmiany w prawie, by przyspieszyć budowę pierwszej w Polsce elektrowni jądrowej na Pomorzu. Zmiany są niezbędne, aby umożliwić prowadzenie wstępnych prac na placu budowy, nie czekając na ostateczne pozwolenie na budowę. Szacuje się, że takie działanie mogłoby przyspieszyć samą budowę o około dwa lata.

Dalsza część artykułu pod materiałem wideo

Atom w Polsce i na świecie

Pełnomocnik rządu ds. strategicznej infrastruktury energetycznej Maciej Bando sprawujący nadzór nad spółką Polskie Elektrownie Jądrowe poinformował z kolei, że niebawem zaproponuje takie zmiany prawa polegające na "etapowaniu budowy elektrowni".

W kontekście finansowania wskazał też, że głównym donatorem kapitału obcego na budowę pierwszej elektrowni jądrowej są amerykańskie instytucje finansowe, w tym Exim Bank. Bando podkreślił, że to instytucja oferująca jedne z najtańszych zewnętrznych źródeł finansowania i "stawiająca niezbędną liczbę środków" dla realizacji inwestycji.

- Spółka niebawem będzie rozmawiać z przedstawicielami Exim Banku na temat zawarcia porozumień, ale wszelkie tego typu negocjacje powinny być poprzedzone uzyskaniem zgody z Komisji Europejskiej - zaznaczył pełnomocnik rządu.

- Jesteśmy w procesie negocjacji. Ustalamy online mechanizmy, jakie będą zastosowane w finasowaniu inwestycji. Jesteśmy w stałym kontakcie KE, by tę procedurę, którą przeszli Czesi z CEZ-em przyspieszyć - dodał. Poinformował również, że spodziewa się zgody KE na przełomie tego i przyszłego roku. - Wtedy będzie możliwe rozpoczęcie negocjacji ostatniej fazy kontraktu wykonawczego ze stroną amerykańską (konsorcjum Westinghouse-Bechtel). Nie będziemy podpisywać kontraktu dopóki nie będziemy mieli akceptacji ze strony KE na proponowane mechanizmy finasowania - podkreślił Bando.

7 mld zł - koszt budowy jednego reaktora

Dodał, że "elektrownia ma być ubezpieczana kontraktem różnicowym". Zaznaczył, że konieczne będą gwarancję polskiego rządu dla wszystkich form finasowania i ubezpieczenia inwestycji.

Według naszych dzisiejszych rozmów i deklaracji strony amerykańskiej, koszt budowy jednego reaktora jądrowego to jest 7 mld dolarów. Do tego powinniśmy dołożyć koszty inwestycji towarzyszących i koszty finansowe powstałe w tym bardzo długim procesie inwestycyjnym - poinformował Bando.

Dodał, że dokonano aktualizacji harmonogramu budowy energetyki jądrowej. - Można w sposób precyzyjny podzielić ten program na dwa etapy. Pierwszy związany z całym procesem administracyjnym ma zakończyć się wylaniem betonu jądrowego w 2028 r. - wskazał. Dodał, że w jego ramach wykonane będą specjalne badania geologiczne, szereg prac towarzyszących tj. dróg i kolei, morskiego pirsu rozładunkowego.

- Konsorcjum potrzebuje 7 lat na wybudowanie pierwszego reaktora. W związku z tym, przyjmując to za dobrą monetę, pierwszy reaktor powstanie w 2035 r. - podał Bando. Zwrócił uwagę, że zgodnie z deklaracjami Westinghouse, reaktory będą budowane w odstępie roku.

Budowa elektrowni ma ruszyć w 2026 r.

Obecna wersja Programu Polskiej Energetyki Jądrowej (PPEJ) z 2020 r. zakłada budowę dwóch elektrowni jądrowych o łącznej mocy 6-9 GW, z należącą w 100 proc. do Skarbu Państwa spółką PEJ jako inwestorem i operatorem. Jako partnera dla pierwszej elektrowni poprzedni rząd wskazał konsorcjum Westinghouse-Bechtel.

Według wcześniejszych założeń budowa w lokalizacji Lubiatowo-Kopalino miałaby się zacząć w 2026 r., pierwszy reaktor AP1000 w technologii Westinghouse miałby ruszyć w 2033 r., a kolejne dwa w ciągu następnych trzech lat. Ministerstwo klimatu zapowiedziało zaktualizowanie PPEJ w jeszcze w tym roku.

Wybrane dla Ciebie
USA negocjują z Iranem. Strony postawiły ultimatum. Ale pierwsze tankowce już płyną
USA negocjują z Iranem. Strony postawiły ultimatum. Ale pierwsze tankowce już płyną
Drony uderzyły w rosyjską rafinerię w obwodzie samarskim. Wybuchł pożar
Drony uderzyły w rosyjską rafinerię w obwodzie samarskim. Wybuchł pożar
Rosja zarobi więcej na kryzysie. USA przedłużyły zwolnienie z sankcji na ropę
Rosja zarobi więcej na kryzysie. USA przedłużyły zwolnienie z sankcji na ropę
Kierwiński o aferze Zondacrypto. "Prokuratura powinna przesłuchać prezesa"
Kierwiński o aferze Zondacrypto. "Prokuratura powinna przesłuchać prezesa"
Koniec rosyjskiej ropy i gazu w UE. Słowacja zapowiada skargę
Koniec rosyjskiej ropy i gazu w UE. Słowacja zapowiada skargę
Natychmiastowy efekt odblokowania cieśniny. "Na całym świecie"
Natychmiastowy efekt odblokowania cieśniny. "Na całym świecie"
Ile kosztuje funt? Kurs funta do złotego PLN/GBP 17.04.2026
Ile kosztuje funt? Kurs funta do złotego PLN/GBP 17.04.2026
Ile kosztuje euro? Kurs euro do złotego PLN/EUR 17.04.2026
Ile kosztuje euro? Kurs euro do złotego PLN/EUR 17.04.2026
Afera Zondacrypto. 10 rzeczy, które powinieneś wiedzieć
Afera Zondacrypto. 10 rzeczy, które powinieneś wiedzieć
Ile kosztuje frank szwajcarski? Kurs franka do złotego PLN/CHF 17.04.2026
Ile kosztuje frank szwajcarski? Kurs franka do złotego PLN/CHF 17.04.2026
Ile kosztuje dolar? Kurs dolara do złotego PLN/USD 17.04.2026
Ile kosztuje dolar? Kurs dolara do złotego PLN/USD 17.04.2026
Kryzys na rynku paliwa lotniczego. KE i Orlen uspokajają
Kryzys na rynku paliwa lotniczego. KE i Orlen uspokajają
