Służby postawione w stan gotowości. Historyczny dzień. Odłączą się od rosyjskiej sieci

W sobotę kraje bałtyckie rozpoczynają operację odcięcia się od zarządzaj z Moskwy sieci elektroenergetycznej BRELL i synchronizacji z siecią kontynentalnej Europy. Kluczowy w tej operacji most energetyczny prowadzi z Polski.

Śmigłowce Polskich Sieci Elektroenergetycznych patrolują trasę mŚmigłowce Polskich Sieci Elektroenergetycznych patrolują trasę połączenia elektroenergetycznego - poinformowała PSE na początku tygodnia
Źródło zdjęć: © X, money.pl | PSE
Przemysław Ciszak

Przygotowania trwały prawie 20 lat i kosztowały ponad półtora miliarda euro. 8 lutego 2025 r., systemy elektroenergetyczne Litwy, Łotwy i Estonii zostaną odłączone od rosyjskiego systemu, a dzień później - zsynchronizowane z systemem Europy kontynentalnej.

To historyczny moment, ale również bardzo wrażliwy. Jak pisaliśmy w money.pl operacja przełączenia tych krajów to potencjalny cel sabotażowy. Jak poinformował prezydent Łotwy Edgars Rinkeviczs, nie można wykluczyć prowokacji, dlatego służby zostały postawione w stan najwyższej gotowości.

Śmigłowce w Przesmyku Suwalskim

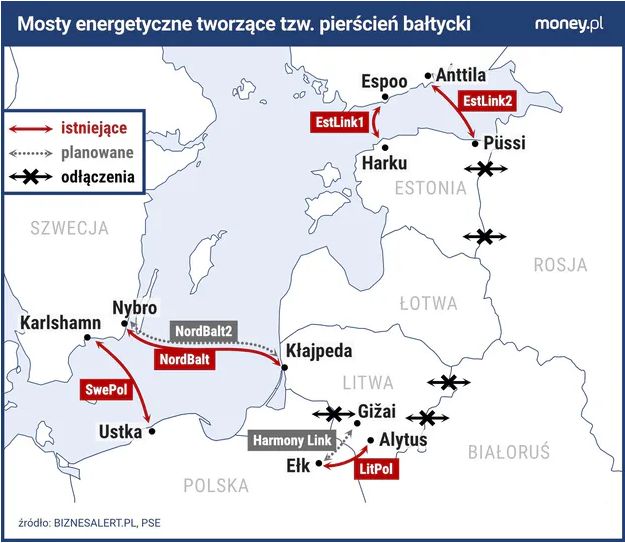

Jednym z kluczowych mostów energetycznych jest połączenie między Polską, a Litwą umożliwiający przepływ energii między oboma krajami. LitPol Link jest dwutorową linią o napięciu 400 kV i łączy stacje Ełk Bis i Alytus (Olita) po stronie litewskiej. Połączenie umożliwia wymianę w obu kierunkach i ma moc 500 MW. Do czasu budowy nowego połączenia to jedyny most energetyczny łączący oba kraje. Na dodatek znajduje się w niezwykle niebezpiecznym regionie tzw. przesmyku suwalskiego.

Jak poinformował szef Polskich Sieci Energetycznych Grzegorz Onichimowski, "ochrona infrastruktury jest priorytetem. Śmigłowce PSE patrolują trasę połączenia elektroenergetycznego między Polską a Litwą.

"Spółka dysponuje własnymi śmigłowcami i dronami, które znacznie ułatwiają monitorowanie bezpieczeństwa linii i stacji" - wskazał. Zadeklarował, że PSE współpracuje ze służbami i "naszymi sąsiadami".

Z uwagi na napiętą sytuację geopolityczną w Europie Spółka ma również plany dodatkowego wzmocnienia własnych zasobów technicznych związanych z fizyczną ochroną urządzeń przesyłowych - poinformował Onichimowski.
© money.pl | money.pl

Spółka przekazała, że jej śmigłowce są wyposażone w "urządzenia ułatwiające zarówno ocenę stanu infrastruktury, jak i wykrycie potencjalnych zagrożeń w jej pobliżu". Rzecznik prasowy PSE, Maciej Wapiński doprecyzował, że spółka ma trzy takie maszyny.

W połowie stycznia Litwa informowała, że ze względów bezpieczeństwa wzmocniła ochronę mostu energetycznego z Polską LitPol Link w Olicie. Obecnie za jego ochronę odpowiada litewska Służba Bezpieczeństwa Publicznego; wcześniej zajmowała się tym prywatna firma.

Koniec Brell

Polityczna deklaracja o wyjściu z poradzieckiego systemu synchronizacji IPS/UPS, kontrolowanego przez Rosję, padła po raz pierwszy w 2007 r. z ust ówczesnych premierów państw bałtyckich. W tym czasie Litwa, Łotwa i Estonia od trzech lat były już w Unii Europejskiej. Nie posiadały jednak żadnych połączeń elektroenergetycznych z resztą UE.

Dopiero w połowie ubiegłej dekady powstały cztery połączenia stałoprądowe - podmorskie kable Litwa-Szwecja, Estonia-Finlandia i napowietrzna linia LitPol Link z Ełku do Alytus. Równolegle trwały prace nad synchronizacją systemów krajów bałtyckich z europejskimi. Ostatecznie wybrano koncepcję połączenia się przez Polskę z CESA (Continental Europe Synchronous Area) za pomocą LitPol Link, który stanie się połączeniem synchronicznym.

Cała, rozłożona na lata operacja kosztowała ok. 1,6 mld euro, z czego 1,2 mld euro pochodziło z funduszy unijnych. I faza pochłonęła ok. 400 mln euro. Koszty II fazy to 1,2 mld euro, w tym 521 mln przypadło na Polskę, 462 mln euro na Litwę, 131 mln na Łotwę i 111 mln na Estonię. W ramach przebudowy sieci w samych krajach bałtyckich zbudowano m.in. trzy linie przesyłowe łączące Estonię z Łotwą. Powstały trzy nowe odcinki linii przesyłowych na Litwie, dwa są ciągle w budowie. Do sieci włączono dziewięć tzw. kompensatorów synchronicznych, na potrzeby całego projektu powstało też sześć magazynów energii elektrycznej.

Źródło artykułu:
Wybrane dla Ciebie
Ukraińska spółka planuje wydobycie węgla w Polsce. Oto szczegóły
Ukraińska spółka planuje wydobycie węgla w Polsce. Oto szczegóły
Tak Putin odwdzięcza się sojusznikom. Dane są ukrywane
Tak Putin odwdzięcza się sojusznikom. Dane są ukrywane
Krystyna Pawłowicz przeniesiona w stan spoczynku. Oto na jakie pieniądze mogła liczyć
Krystyna Pawłowicz przeniesiona w stan spoczynku. Oto na jakie pieniądze mogła liczyć
Kurierzy toną w długach. Eksperci tłumaczą: syndrom darmowej paczki
Kurierzy toną w długach. Eksperci tłumaczą: syndrom darmowej paczki
Unijne dotacje dla kolei pod znakiem zapytania
Unijne dotacje dla kolei pod znakiem zapytania
Ile kosztuje euro? Kurs euro do złotego PLN/EUR 05.12.2025
Ile kosztuje euro? Kurs euro do złotego PLN/EUR 05.12.2025
Ile kosztuje frank szwajcarski? Kurs franka do złotego PLN/CHF 05.12.2025
Ile kosztuje frank szwajcarski? Kurs franka do złotego PLN/CHF 05.12.2025
Ile kosztuje dolar? Kurs dolara do złotego PLN/USD 05.12.2025
Ile kosztuje dolar? Kurs dolara do złotego PLN/USD 05.12.2025
Ile kosztuje funt? Kurs funta do złotego PLN/GBP 05.12.2025
Ile kosztuje funt? Kurs funta do złotego PLN/GBP 05.12.2025
Pozwolenie na pracę w USA. Urząd ogłosił zmiany
Pozwolenie na pracę w USA. Urząd ogłosił zmiany
Sala za 300 mln dolarów na 1000 osób. Trump zatrudnił nowego architekta
Sala za 300 mln dolarów na 1000 osób. Trump zatrudnił nowego architekta
Na Wyspach chcą przekazać miliardy Ukrainie z zamrożonych rosyjskich aktywów
Na Wyspach chcą przekazać miliardy Ukrainie z zamrożonych rosyjskich aktywów
