Baltic Pipe. Najdłuższy element gazociągu wkroczył w zaawansowany etap

Gazociąg Goleniów-Lwówek, czyli najdłuższy etap Baltic Pipe, wkroczył właśnie w zaawansowany etap - informuje Gaz System. Trwa spawanie i zasypywanie gazociągu w wykopie.

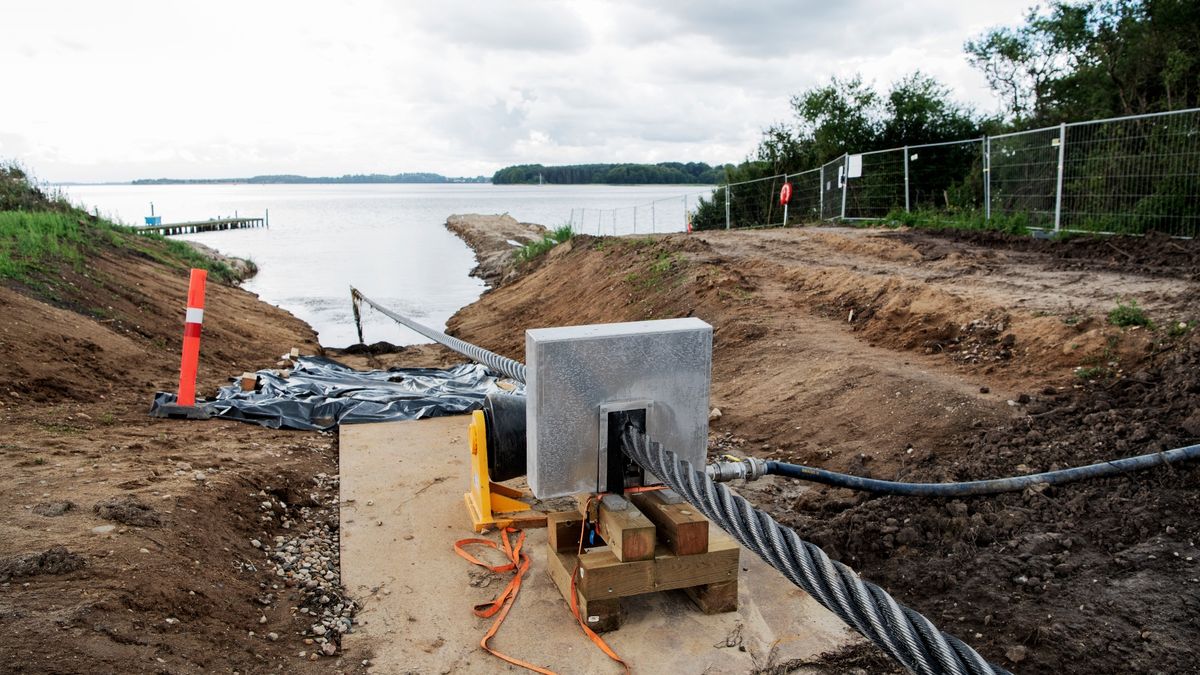

Baltic Pipe. Prace przyspieszają.Baltic Pipe. Prace przyspieszają.(Fot: Energinet/Maria Tuxen Hedegaard)
Energinet/Maria Tuxen Hedegaard

- Nowoczesne technologie bezwykopowe są stałym elementem inwestycji lądowych naszej spółki. Na trasie gazociągu Goleniów-Lwówek wykonamy prawie 100 przejść podziemnych pod przeszkodami terenowymi - informuje rzeczniczka prasowa Gaz-System Iwona Dominiak.

- Prace montażowe będą prowadzone do końca pierwszego kwartału przyszłego roku. Następnie przystąpimy do prób technicznych, nagazowania i odbiorów, tak aby w październiku 2022 roku uruchomić przesył gazu tym gazociągiem - dodaje rzeczniczka, cytowana w środowym komunikacie

Gazociąg będzie mieć około 191 km. Podzielony został na dwa etapy realizacyjne. Pierwszy to odcinek relacji Goleniów-Ciecierzyce o długości około 122 km, a drugi - odcinek relacji Ciecierzyce-Lwówek o długości około 69 km.


DLA CIEBIE
Biznes od środka x Mbank

Na pierwszym etapie rozwiezione zostały wszystkie rury. Przygotowano też teren na potrzeby montażu gazociągu na całej trasie. 75 km rur zespawano i ułożono w wykopie około 43 km gazociągu.

Na pierwszym etapie rozwiezione zostały wszystkie rury i przygotowano teren na potrzeby montażu gazociągu na całej trasie. Zespawano 75 km rur i ułożono w wykopie ok. 43 km gazociągu. Ukończono też prace archeologiczne. Wykonawca zameldował również o ukończeniu prac archeologicznych.

"Największym wyzwaniem podczas budowy tego odcinka gazociągu będzie zaplanowany na ostatni kwartał br. przewiert Direct Pipe pod rzeką Wartą w rejonie Gorzowa Wielkopolskiego. To najdłuższe z przekroczeń bezwykopowych na tym gazociągu wyniesie 1400 m" - podała spółka.

Prace trwają również na odcinku Cicierzyce-Lwówek. Spółka poinformowała, że ponad 59 proc. rur o długości około 40 km jest już rozwiezione. Obecnie trwają prace spawalnicze. Terenowe przeszkody mają być ominięte metodami bezwykopowymi.

"Z 43 zaplanowanych takich przekroczeń wykonano 20, w tym m.in. przewiert o długości 665 metrów techniką HDD pod rzeką Obrą w gminie Skwierzyna" - poinformowano.

Nowy gazociąg Goleniów-Lwówek ma zapewnić możliwość rozprowadzenia w Polsce gazu dostarczonego z Szelfu Norweskiego przez gazociąg podmorski na Bałtyku oraz z Terminalu LNG w Świnoujściu. Spółka podała, że realizacja tej inwestycji zwiększy moce przesyłowe krajowego systemu przesyłu gazu m.in. przez połączenie z magistralą gazową o nazwie Korytarz Północ-Południe.
