Kolej do przyszłej elektrowni jądrowej. PKP PLK podpisały umowę z wykonawcą

PKP Polskie Linie Kolejowe podpisały w środę zawarcie umowy na modernizację trasy kolejowej z Lęborka do Łeby oraz budowę nowego odcinka w kierunku planowanej elektrowni jądrowej Lubiatowo–Kopalino. Wartość całej inwestycji to niemal 1,5 miliarda zł netto. Zakończenie prac zaplanowano na 2029 rok.

Lubiatowo-Kopalino preferowanym miejscem dla elektrowni atomowej Uruchomienie pierwszego bloku elektrowni Lubiatowo-Kopalino planowane jest na 2036 rok
Źródło zdjęć: © Adobe Stock | Aneese
Jacek Losik
oprac.  Jacek Losik

Realizację zadania "Wykonanie robót na odcinku Lębork – Łeba – Steknica – Słajszewo Elektrownia – Choczewo" PKP PLK powierzyły firmie Torpol. Wartość kontraktu wynosi 1,44 miliarda zł netto (1,77 miliarda zł brutto) z budżetu państwa. Zakończenie robót przewidziano na 2029 rok.

Zacznijmy od modernizacji 32 kilometrów linii kolejowej nr 229 pomiędzy Lęborkiem a Łebą. W ramach przedsięwzięcia odnowione zostaną stacje i przystanki: Lębork Nowy Świat, Nowa Wieś Lęborska, Garczegorze, Lędziechowo, Wrzeście, Steknica oraz Łeba. Dodatkowo powstanie nowy przystanek – Lębork Zachodni.

Wszystkie perony, jak informują PKP Polskie Linie Kolejowe, zostaną dostosowane do potrzeb osób o ograniczonej mobilności, a po zakończeniu modernizacji pociągi będą mogły osiągać prędkość do 120 km/h. Cała linia zostanie zelektryfikowana.

Kupili 120 letni dom. Nie uwierzycie ile kosztował

Spółka PKP PLK zwraca uwagę, że obecnie połączenia pasażerskie między Lęborkiem a Łebą realizowane są tylko sezonowo, w okresie wakacyjnym. Dzięki inwestycji ma powstać możliwość uruchomienia całorocznych połączeń zarówno pasażerskich, jak i towarowych.

Koleją do przyszłej elektrowni atomowej

W rejonie stacji Steknica rozpocznie się również budowa nowej, 30-kilometrowej linii kolejowej nr 230 w kierunku planowanej elektrowni jądrowej i stacji Choczewo. Na jej trasie powstaną nowe przystanki i stacje: Szczenurze, Sarbsk, Osetnik, Słajszewo – Elektrownia, Lubiatowo – Kopalino oraz Jackowo. Przebudowana zostanie także stacja Choczewo.

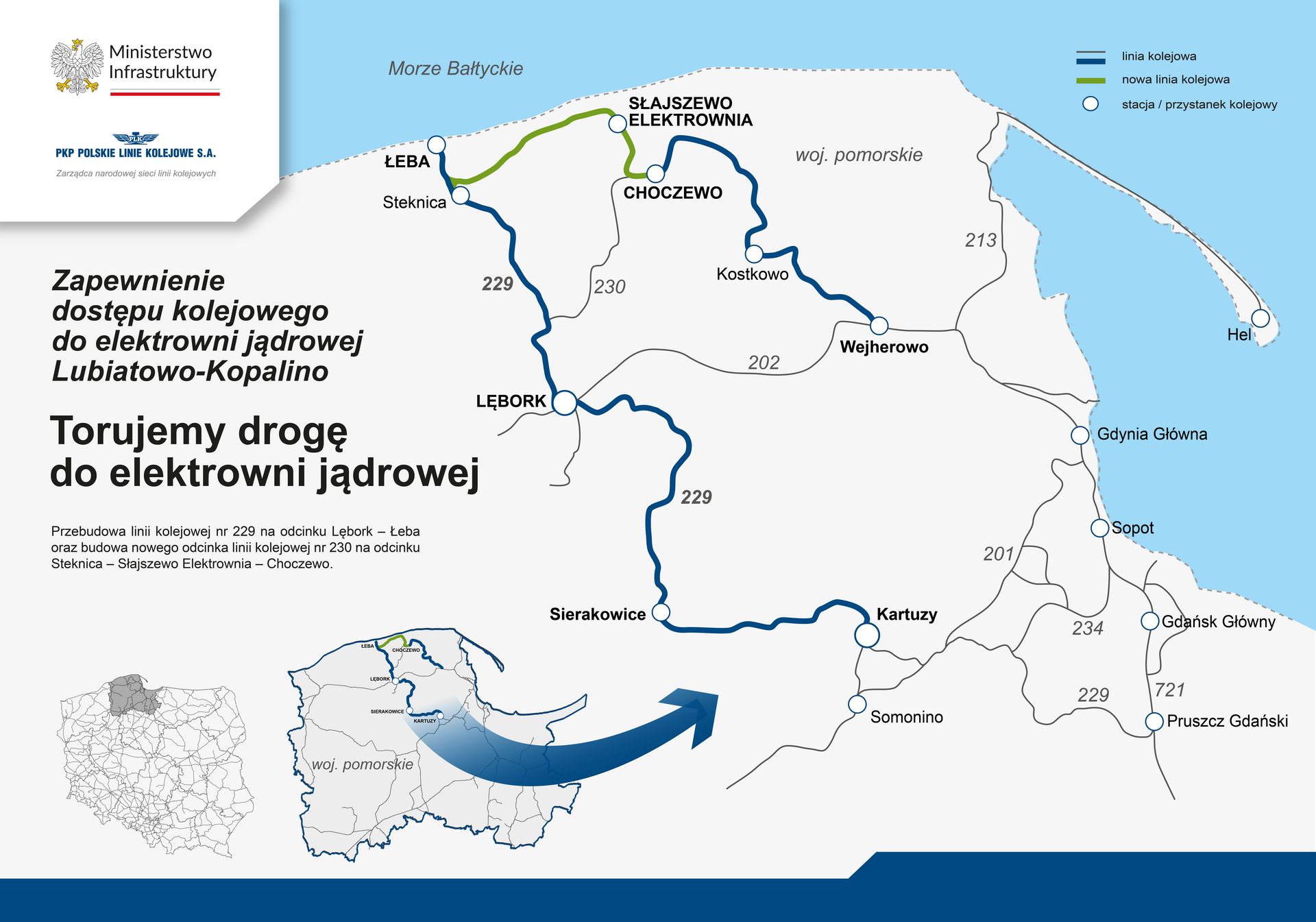

Inwestycja PKP PLK na mapie
Inwestycja PKP PLK na mapie © PKP PLK | PKP PLK

Na odcinku do elektrowni pociągi pasażerskie osiągną prędkość do 160 km/h, a towarowe do 120 km/h. Infrastruktura zostanie przystosowana do obsługi składów towarowych o długości 750 metrów i nacisku osi 221 kN, co ma kluczowe znaczenie dla dostaw materiałów na budowę elektrowni.

W ramach całego projektu wybudowanych lub przebudowanych zostanie łącznie 115 obiektów inżynieryjnych, w tym mosty, wiadukty, przepusty, przejścia dla zwierząt i tunele pod torami. Nowoczesne systemy sterowania ruchem oraz modernizacja przejazdów kolejowo–drogowych mają podnieść bezpieczeństwo na styku dróg i torów.

Nowa infrastruktura transportowa do elektrowni atomowej

Inwestycji infrastrukturalnych w związku z budową elektrowni atomowej na Pomorzu jest więcej. Swoją cegiełkę do skomunikowania strategicznego obiektu dołoży też Generalna Dyrekcja Dróg Krajowych i Autostrad.

Budowę drogi o długości ok. 26 km podzielono na dwa zadania: od Lubiatowa do drogi wojewódzkiej nr 213 (ok. 11 km) oraz od DW213 do węzła Łęczyce na S6 (ok. 15 km). Dodatkowo, w ramach obecnie powstającej S6 Leśnice – Bożepole Wielkie, wykonany zostanie łącznik między drogą powiatową w Łęczycach a drogą ekspresową S6, który skomunikuje nową drogę krajową z węzłem Łęczyce.

Droga główna ruchu przyspieszonego, czyli z limitem do 100 km/h, projektowana jest po nowym śladzie i będzie łączyć S6 z elektrownią.

Za pierwszy – odcinek od Lubiatowa do DW213 – odpowiada konsorcjum firm Polimex Infrastruktura, Polimex Mostostal i Mosty Łódź. Wartość umowy, którą podpisano w kwietniu, wynosi ponad 177 mln zł. Zakończenie planowane jest na drugi kwartał 2028 r.

Za drugi odcinek – od DW213 do węzła Łęczyce na S6 – odpowiada konsorcjum firm Aldesa Construcciones Polska i Aldesa Construcciones. Wartość umowy, którą podpisano w lipcu, wynosi prawie 200 mln zł. Prace mają zakończyć się najpóźniej w drugim kwartale 2029 r.

We wrześniu PKP PLK podpisały również umowę na prace remontowe na alternatywnej trasie do elektrowni – pomiędzy Kartuzami a Lęborkiem. Kolejnym etapem projektu będzie modernizacja linii nr 230 na odcinku Wejherowo – Choczewo, która ma przywrócić połączenia kolejowe mieszkańcom regionu po ponad 30 latach. Wybór wykonawcy tego etapu planowany jest na drugi kwartał 2026 roku.

Planowana elektrownia jądrowa w lokalizacji Lubiatowo–Kopalino ma składać się z trzech bloków w technologii AP1000 amerykańskiego koncernu Westinghouse. Projekt realizuje konsorcjum Westinghouse–Bechtel. Rozpoczęcie budowy części jądrowej, w tym wylanie pierwszego betonu, przewidziano na 2028 rok, natomiast uruchomienie pierwszego bloku planowane jest na 2036 rok.

Źródło: PAP

Wybrane dla Ciebie
Wielkie zmiany w rozkładzie jazdy. Nowe trasy, pociągi co godzinę
Wielkie zmiany w rozkładzie jazdy. Nowe trasy, pociągi co godzinę
Turyści buntują się przeciwko opłacie. Kurort pokazuje nowe dane
Turyści buntują się przeciwko opłacie. Kurort pokazuje nowe dane
Brytyjczycy piszą o Polakach. Tusk reaguje. Eksperci ujawniają dane
Brytyjczycy piszą o Polakach. Tusk reaguje. Eksperci ujawniają dane
Orban wprost: decyzja UE to deklaracja wojny
Orban wprost: decyzja UE to deklaracja wojny
Ceny choinek. Leśnicy mówią, skąd są drzewka w supermarketach
Ceny choinek. Leśnicy mówią, skąd są drzewka w supermarketach
Kantor upadł, prezes jest poszukiwany. Syndyk: zgłosiło się 8 tys. ludzi
Kantor upadł, prezes jest poszukiwany. Syndyk: zgłosiło się 8 tys. ludzi
Czeskie pociągi ruszają w Polskę. W tle konflikt, który nabrzmiewa
Czeskie pociągi ruszają w Polskę. W tle konflikt, który nabrzmiewa
USA zdecydowały: zniesienie sankcji. Ekspert tłumaczy, co to oznacza
USA zdecydowały: zniesienie sankcji. Ekspert tłumaczy, co to oznacza
Zamrożone aktywa. Rosja grozi Europie. "Odpowiedź będzie natychmiastowa"
Zamrożone aktywa. Rosja grozi Europie. "Odpowiedź będzie natychmiastowa"
Eksport polskiego drewna do Chin. Rząd podał dane
Eksport polskiego drewna do Chin. Rząd podał dane
Rzecznik rządu: cięć w ochronie zdrowia nie będzie
Rzecznik rządu: cięć w ochronie zdrowia nie będzie
Fabryka alkoholu upadła. Teraz sprzedają zakład. Jest wycena
Fabryka alkoholu upadła. Teraz sprzedają zakład. Jest wycena
